润泽110kV专用变电站月底将达通电条件 为润泽(西南)大数据基地注入强大动力

发布日期:2025-06-13 18:33

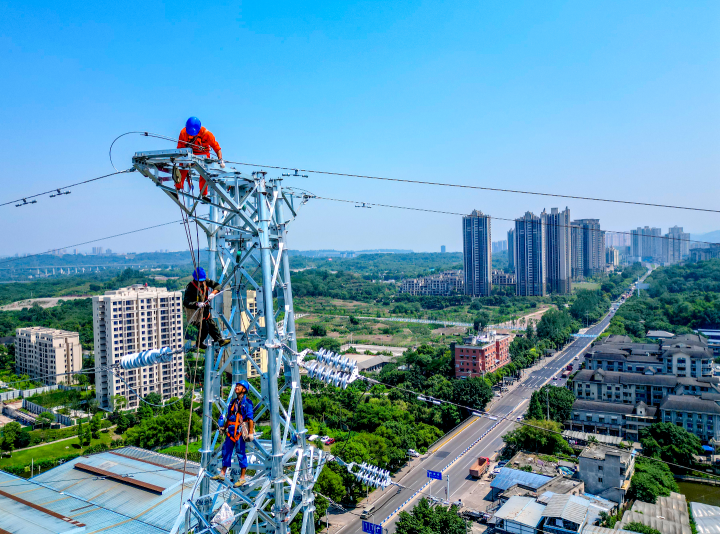

▲工人正在39米高的铁塔上进行绝缘子等设备安装。

近日,从润泽(西南)大数据基地项目施工现场传来喜讯,润泽110kV专用变电站马润线工程进展顺利,将于本月底达到通电条件。这一重要进展,将为润泽(西南)国际信息港的建设和运营提供坚实的电力保障,有力推动区域数字经济的发展。

双电源进线

构筑稳定电力“生命线”

润泽(西南)大数据基地作为区域重要的产业发展项目,对电力供应的稳定性和可靠性提出了极高要求。为满足其用电需求,润泽110kV专用变电站采用双电源进线方式供电。第一电源由220kV马岚垭变电站110kV备用间隔出线提供,供电容量8万kVA,即马润线;第二电源由220kV黄荆堡变电站110kV备用间隔出线提供,供电容量同样为8万kVA,即黄润线。这种双电源设计,构筑了两条稳定的电力“生命线”,极大地提高了供电的可靠性,确保在任何情况下都能为园区内的企业和项目提供持续、稳定的电力支持。

为实现双电源进线,相关部门和企业实施了润泽马岚垭站、黄荆堡站出线110kV线路电力工程。该工程涉及线路敷设、杆塔建设以及相关配套设施的建设,每一个环节都关乎着电力供应的质量和安全。

在马润线建设过程中,因需占用35kV双家线廊道,所以需将其中段线路进行迁改。6月11日上午,记者在35kV双家线迁改现场看到,几名工人正在新架设的39米高的铁塔上进行绝缘子等设备安装。他们在高空作业,不惧炎热,每一个动作都严谨细致,为的就是确保迁改工程按时完工,为马润线及整个润泽110kV专用变电站工程的顺利推进创造条件。

据现场技术负责人李果介绍,项目正按照既定进度抓紧施工,预计6月27日可以达到通电条件。同时,为保障项目顺利进行,在施工过程中积极引入新技术、新设备,移动式跨越车便是其中一大亮点。以往人工搭建跨越架,不仅需要耗费大量人力,还面临占地协调难题,耗时较长。而移动式跨越车的应用,无需再进行复杂的占地协调工作,也省去了人工搭建跨越架的繁琐工序,能够快速在施工现场就位,通过自动化操作完成跨越任务,有效提高了工作效率,原本需要数天完成的跨越架搭建工作,如今仅需数小时就能完成,为马润线的快速推进提供了有力支持。

据介绍,马润线作为润泽110kV专用变电站的重要供电线路之一,线路总长约3.4km。其中电缆路径长约36m,采用电缆沟方式敷设,这种敷设方式不仅能够有效保护电缆,延长其使用寿命,还能减少对周边环境的影响;架空线路长约3.3km,采用单回架设,共设立杆塔17 基。在施工过程中,建设团队克服了地形复杂、天气多变等诸多困难,严格按照工程标准和施工规范进行作业,确保每一段线路、每一座杆塔都符合高质量要求。目前,马润线已进入最后的调试和收尾阶段,月底将具备通电条件。

黄润线的建设同样备受关注,其线路总长约6.1km。其中电缆路径长度约3.1km,主要采用电缆排管方式敷设,这种方式能够适应不同的地质条件,保证电缆的安全稳定运行;架空线路长度约2.97km,设有杆塔12基。目前,黄润线各项工程建设也在紧锣密鼓地进行中,该线通电后将与马润线共同为润泽(西南)大数据基地提供充足电力。

110kV变电站“电”亮信息港

助力区域数字经济腾飞

记者了解到,润泽(西南)国际信息港总占地面积296亩,总投资88亿元,共有8栋智算中心。当前,A1、A2号智算中心已经建成,二期项目A6智算中心也在启动施工中。到2028年,信息港8栋智算中心全部建成投用后,将规划机柜数量3.2万架。

润泽110kV专用变电站项目的建设,对于润泽(西南)国际信息港而言,无疑具有极为重要的作用及意义。润泽(西南)国际信息港作为区域数字经济发展的重要载体,目前规划有多个智算中心,其中A1、A2智算中心的用电将由即将通电的110kV变电站保障。

据介绍,整个信息港整体规划三个110kV变电站,未来两个变电站将保障后期项目用电需求(单栋8万kVA)。这些变电站的建设和投入使用,将为信息港内的大数据、云计算、人工智能等新兴产业提供充足、稳定的电力,这如同为这些产业的发展插上了翅膀,助力其快速腾飞。

充足稳定的电力供应,不仅是润泽(西南)国际信息港内企业正常运营的基础,更是吸引更多优质企业入驻的重要保障。记者从重庆润泽智惠大数据有限公司了解到,当前,信息港整体业务正在推进中,预计今年建成2个万卡智能算力集群,并规划3年建成10万卡智能算力集群,为政府、金融、智能制造、互联网+、云计算、物联网等高端客户提供安全可靠、高效专业的智能算力和优质服务。

记者:廖婉廷 周邦静
